新校区建设前期现场工作推进

发布者:孙娣发布时间:2020-04-16浏览次数:1501

新校区建设现场工作推进情况:

132日,安排保安进场,负责现场巡查工作;

2、拆迁工作目前还有三家没有拆完,正在与开发区积极沟通协调;

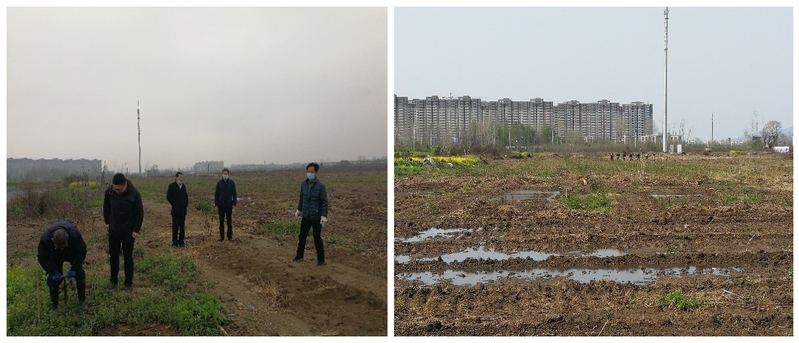

335日,崔新有校长、牛玉韬副校长在李剑处长的陪同下到浦口新校区视察指导工作;

436日,新校区指挥部向江苏省文化和旅游厅申报新校区文物勘探,文勘队伍于330日进场;

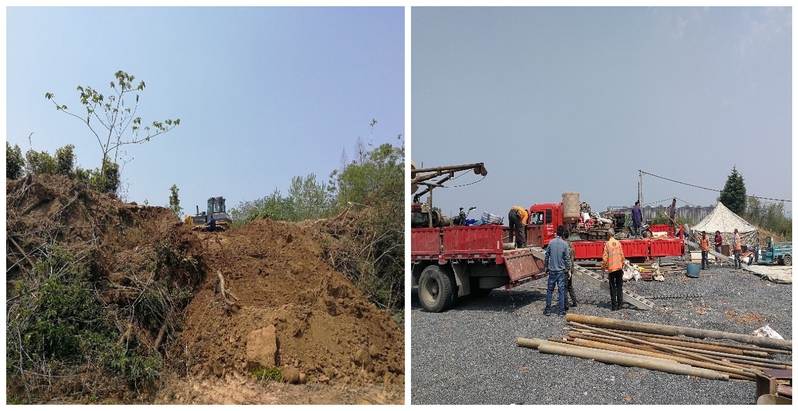

5312日,新校区指挥部与浦口区桥林街道安排的清表施工队伍对接,进行429亩清表范围界定,预计422日清表完成;

6331日,牛玉韬、张益彬、王玮三位副校长及李剑处长到浦口新校区工地了解进度情况及与开发区周进达书记、王局长谈拆迁、清表、土地指标等问题;

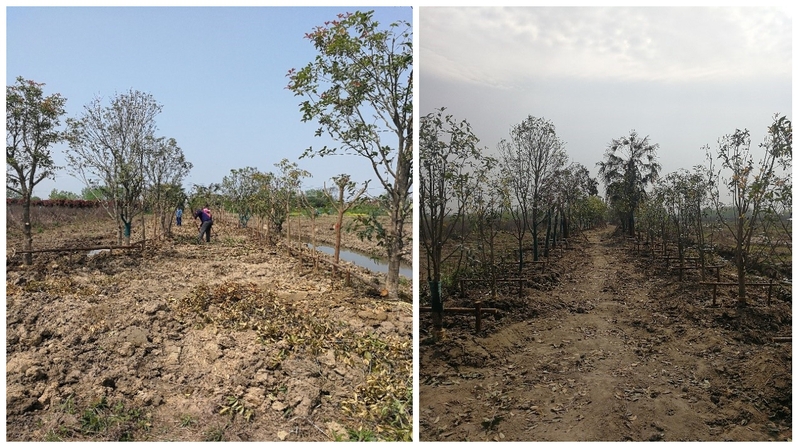

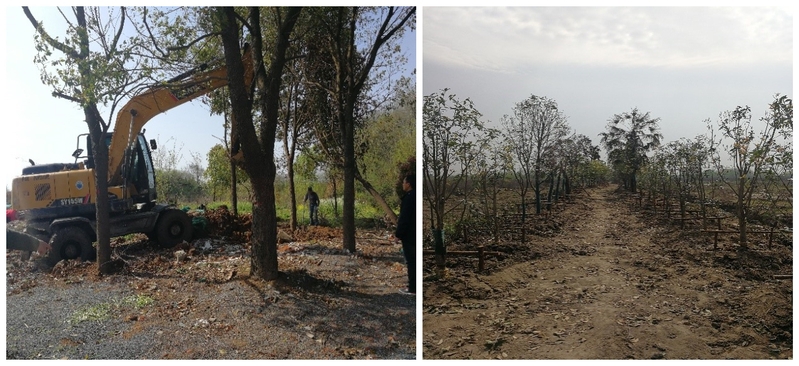

741日,绿化队伍进场平整场地,准备树木移植,414日完成所有苗木移植工作;

8413日,临时围墙施工队伍进场进行放线并进行基础施工挖土,预计临时围墙430日完成;

9414日,地勘单位进场准备勘探工作,520日左右完成勘探工作;

10、其他工作有序推进,力争9月中旬正式开工。
